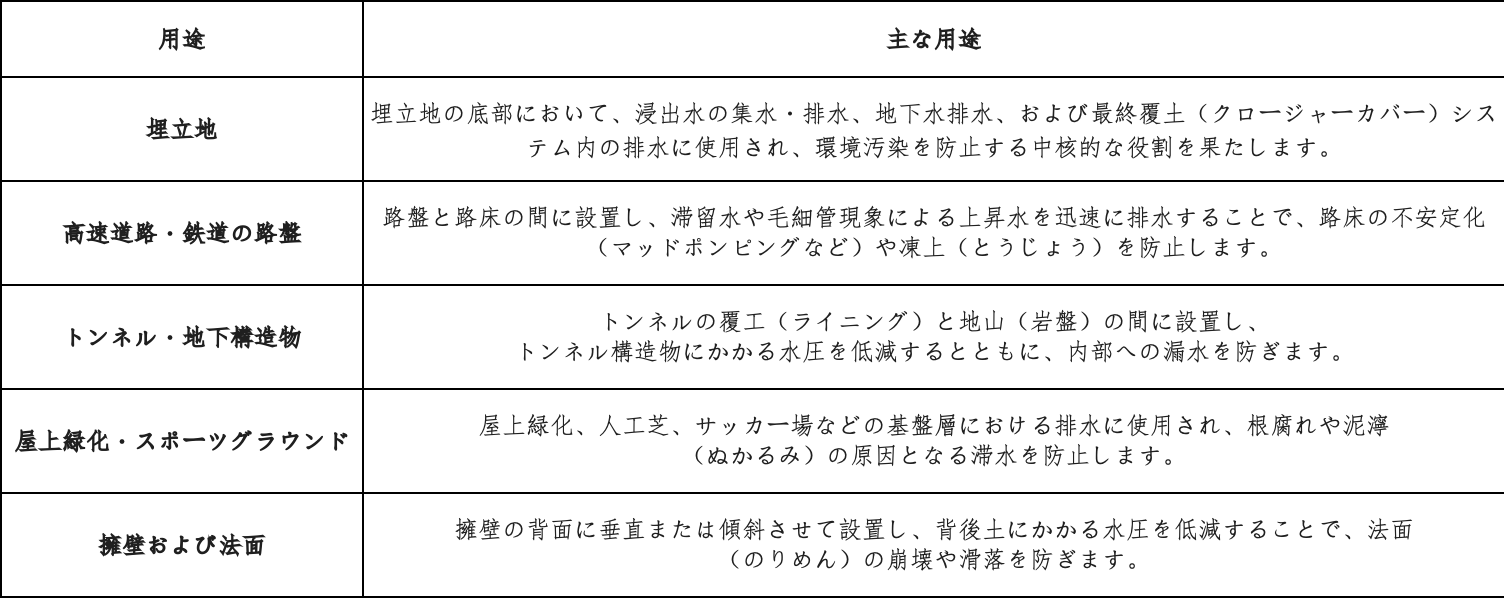

1. 下地処理と平坦性の要件:下地面は平坦である必要があり、鋭利な石、木の根、ゴミ、滞水などをすべて除去してください。不透水性ジオメンブレン(HDPE)の上に敷設する場合は、メンブレンが検査に合格していることを確認し、表面に砂粒やゴミがないようにして傷を防いでください。
2. 展開と位置合わせ(排水方向):排水ネットの長手方向のリブ(主要な通水路)は、法面または設計上の水流方向と平行になるように敷設してください。
自然な弛み(スラック):材料は真っ直ぐに敷設しますが、下地面に自然に馴染むよう1%~2%程度の弛みを持たせてください。無理に引っ張ることは厳禁です。過度な張力がかかると、その後の埋め戻し作業中に材料が破断する恐れがあるためです。
3. 材料の重ね合わせと固定(重要な工程):土砂がネットコアに侵入して目詰まりを起こすのを防ぐため、重ね合わせは「コア同士」および「不織布同士」を合わせる必要があります。
ネットコアの重ね合わせ:隣接する排水ネットコア間の重ね幅は、一般的に7~10cm以上確保してください。
重ね部の固定:高強度ナイロン製結束バンドまたはプラスチック製クリップを使用し、1.5~2m間隔(法面では1m間隔に短縮)でネットコアを確実に固定してください。不透水性メンブレンを傷つける恐れがあるため、金属ワイヤーの使用は厳禁です。
ジオテキスタイル(不織布)の縫合:コアを固定した後、両側のジオテキスタイル層を折り返し、少なくとも10cm重ね合わせてください。土砂の侵入を防ぐため、ポータブル袋縫い機(二重縫い)または熱風溶着機を使用して継ぎ目を確実に密閉してください。
4. 法面でのアンカー固定:高速道路や埋立地の法面で施工する場合、法面頂部にアンカー溝(定着溝)を設ける必要があります。排水ネットの上端を溝に埋め込み、石やコンクリートで確実に固定してください。これにより、自重や埋め戻し土の重量によるネットの滑落や変形を防ぎます。
5. 重機および埋め戻し時の保護:排水ネットの敷設後は、速やかに埋め戻し工程へ移行してください。露出した排水ネットの上を建設機械や車両が直接走行することは厳禁です。車両や掘削機は、締め固められた埋め戻し土の層(通常、最初の埋め戻し層は厚さ30cm以上であることが求められます)の上で作業を行う必要があり、急ブレーキや急旋回は厳禁です。
